作為省市重點建設項目,二隧自開工以來始終頂格推進,目前施工現場大型機械林立、施工組織高效有序、工人干事氛圍熱烈,工程各項建設工作呈現多點齊頭并進、安全有序?qū)嵤┑牧己脩B(tài)勢。
二隧項目體量大、工期長、制約因素多、施工工法多樣,為確保工程實施的合理、高效,國信集團項目團隊綜合考慮工序組織、資源利用、資金成本等因素,對工程進行科學規劃和集約實施,合理選擇先行工程、試驗段,確定了黃島端斜井工程、豎井工程和青島端盾構始發井基坑工程作為先期工程,給主體工程搶出工期和施工通道等便利條件。目前,先期斜井工程(1304米)已如期高質量完工;黃島端豎井工程,是海域鉆爆段多工作面開挖的關鍵施工送排風通道,目前開挖已完成四分之三;青島端盾構始發井基坑工程,克服了港口拋填區域地質條件復雜多變的難題,預計在今年春節前完成基坑開挖,為后續關鍵線路上的盾構按期始發創造有利條件。

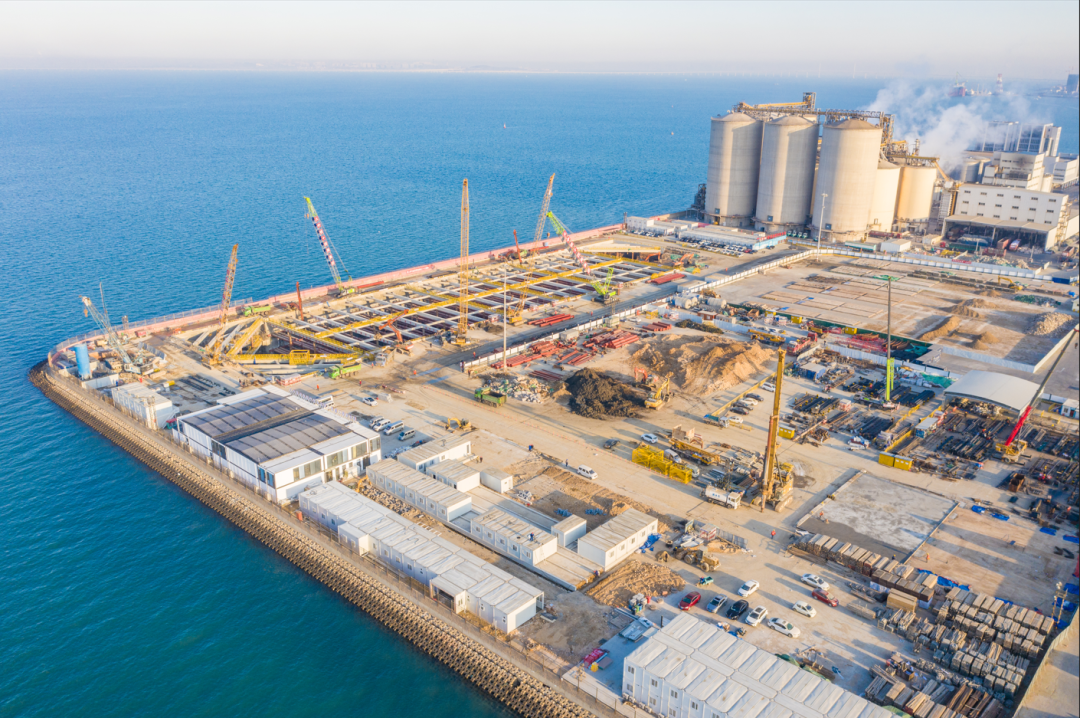

主體工程全面快速推進,隧道施工多點開花。二隧項目分別在青島端青島港八號碼頭和黃島端海域段進洞口、陸域段主洞口區域設置了三處施工工區,目前各工區施工如火如荼,其中,黃島陸域段工程已完成管線遷改,主線洞口明挖及拱蓋施工完成,已進入暗挖段主洞開挖施工;海域鉆爆段南北主線隧道和服務隧道三條隧道并駕齊驅,施工已進入海平面以下88米,其中服務隧道已完成掘進開挖與支護258米,主線隧道合計開挖掘進936米。接下來,工程將實行“對向掘進、三管齊下、長隧道多點分段短打”的施工組織,進一步增加工作面,提高施工速度。

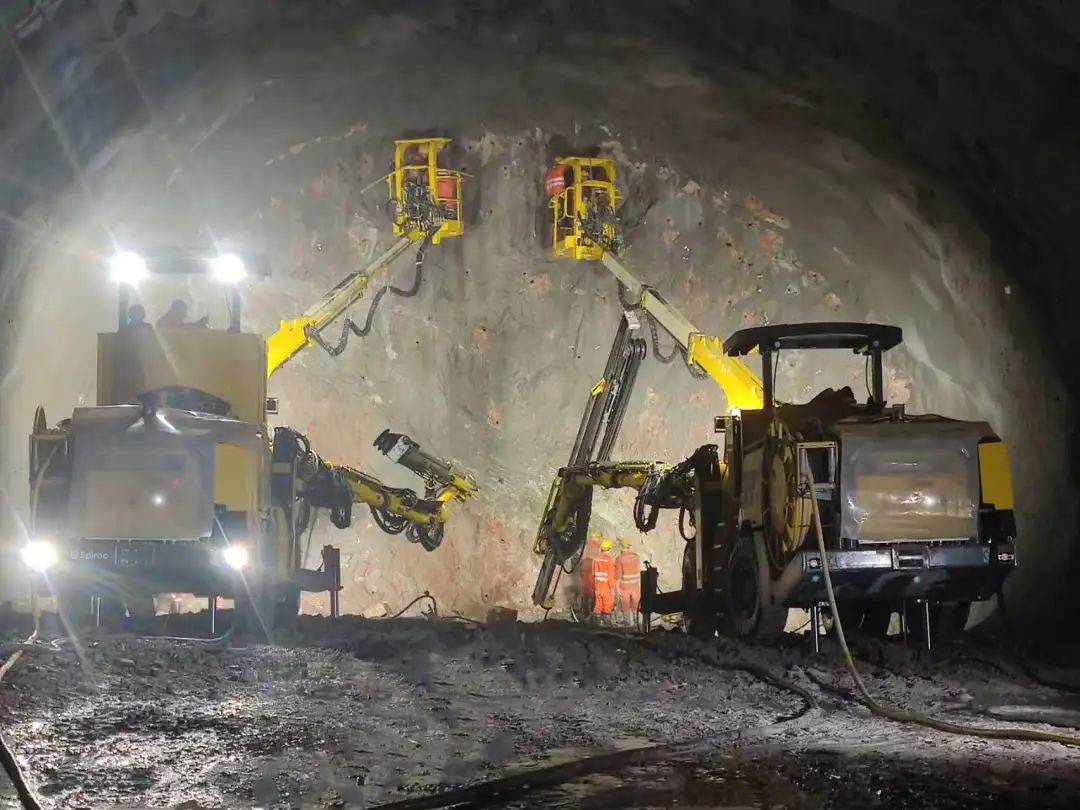

黃島海域鉆爆段施工現場
任何成績的取得都離不開日常的積累與汗水。二隧項目目前參建人員近兩千人,面對本次來勢洶洶的疫情沖擊,各標段壓力巨大。隧道所有參建者們牢記建設民生工程、民心工程的初心使命,發揚不怕吃苦、攻堅克難的作風,奮戰在一線。同時,為保障二隧項目施工盡可能少受影響,國信集團會同各參建方提前研判,通過全面推行全工序大型機械化裝備配套施工以減少人工、提前儲備防疫物資和藥品、關鍵崗位提前增設人手等措施,有效降低了本次疫情對工程建設帶來的影響,各標段施工井然有序。
膠州灣第二隧道西起青島西海岸新區淮河?xùn)|路,向東沿劉公島路下方敷設,穿越膠州灣,至青島港附近登陸,在海泊河河口以高架橋梁形式銜接青島東岸城區。工程主線全長17.48公里,其中隧道長14.37公里(海域段9.95公里),采用雙洞雙向六車道的主隧道加中間服務隧道的布置方式,最深點距海平面115米。整體工程計劃于2027年12月份完工并通車運營。
